Teknik Penjadwalan Proyek :: PERT

PERT adalah Suatu metode yang bertujuan untuk sebanyak mungkin mengurangi adanya penundaan maupun gangguan dan konflik produksi

Jika akan menggunakan PERT dalam suatu proyek kita membutuhkan 2 informasi : urutan kegiatan dan waktu yang diperlukan untuk menyelesaikannya.
Biasanya urutan kegiatan tersebut digambarkan dalam sebuah diagram jaringan (network diagram) dimana diagram tersebut mempunyai simbol-simbol yang memiliki makna. Simbol-simbol tersebut antara lain :
a. Simbol Kejadian (EVENT)
b. Simbol Activity & Dummy

Pengertian SPA & SPL :

 Untuk saat paling awal (SPA) :
-  Perhitungan kedepan dari kiri ke kanan.
-  Hanya aktifitas yang masuk kedalam lingkaran yang diperhatikan.
-  Hanya nilai terbesar yang digunakan untuk mencari waktu tercepat.

Untuk saat paling lambat(SPL) :
-  Perhitungan kebelakang dari ( kanan ).
-  Hanya aktifitas yang meninggalkan lingkaran kegiatan saja yang diperhatikan.
-  Nilai terkecil yang digunakan untuk mencari waktu terlama.

Berikut soal latiihan untuk membuat gambar diagram jaringan (network diagram) dan mencari SPA, SPL

CAT : yg diberi tanda biru adalah kegiatan dummy
Langkah pertama adalah menentukan urutan urutan yang akan dimasukkan ke dalam diagram jaringan
dengan melihat tabel tersebut
1.    Untuk kejadian 1
   SPA untuk kegiatan A, D, H = 0

Setiap aktivitas yang tidak mempunyai predecessor akan dilakukan pertama kali (karna ada 3 aktivitas yaitu : A, D, H maka dijalankan secara paralel/berbarengan)

#1# Untuk kejadian 2
 SPA2         = SPA1  + LA
                = 0 + 2
                = 2

2.   # Untuk kejadian 3
  SPA3        = SPA1  + LD
                = 0 + 8
                = 8

3.   # Untuk kejadian 4
  SPA4       = SPA1  + LH
                = 0 + 4
                = 4

1.    # Untuk kejadian 5
Kegiatan C setelah B dan D
B  ke C    SPA5        = SPA2  + LE
                                = 2 + 3
                                = 5
D  ke   C   SPA5      = SPA1  + LD
                                = 8 + 0
                                = 8

2.    # Untuk kejadian 6
  SPA6       = SPA3  + LE
                = 8 + 2
                = 10

3.    # Untuk kejadian 7
SPA7         = SPA3  + LG
                = 8 + 3
                = 10
SPA7         = SPA4  + LI
                = 4 + 2
                = 6

4.     # Untuk kejadian 8
SPA8         = SPA5  + LC
                = 8 + 12
                = 20
SPA8         = SPA6  + LF
                = 10 + 4
                = 14
SPA8         = SPA7  + LJ
                = 11+ 5
                = 16

Mencari SPL ::

SPA/SPL = 50
1.     Untuk kejadian 8
SPL7               = SPL8  - LJ
                        = 20 + 5
                        = 15
SPL6                       = SPL8  + LF
                        = 20 - 4
                        = 16
SPL5                       = SPL8  + LC
                        = 20 - 12
                        = 8

2.     Untuk kejadian 4
SPL4                       = SPL7  + LI
                        = 15 - 2
                        = 13

3.     Untuk kejadian 3
SPL3                       = SPL7  + LG
                        = 15 - 3
                        = 12
SPL3                       = SPL6  + LE
                        = 16 - 2
                        = 14
SPL3                       = SPL5  + LD1
                        = 8 - 0
                        = 8

4.     Untuk kejadian 2
SPL2                       = SPL5  + LB
                        = 8 - 3
                        = 5

5.      Untuk kejadian 1
SPL1                       = SPL4  + LH
                        = 13 - 4
                        = 9
SPL1                       = SPL3  + LD
                        = 8 – 8
                        = 0
SPL1                       = SPL2  + LA
                        = 5 - 2
                        = 3

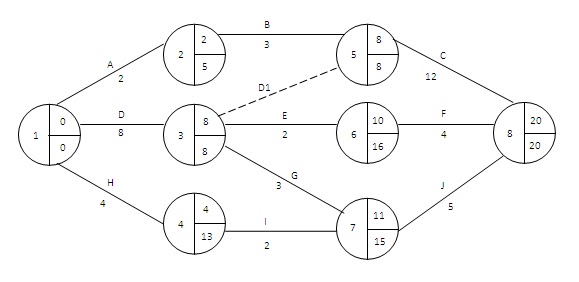

Hasil dari pencarian SPA & SPL dengan digambarkan Diagram Jaringan (Network Diagram)




» Read more → Teknik Penjadwalan Proyek :: PERT
